Construir una nave industrial en suelo rústico: cuándo puede ser viable

Nave industrial de dos plantas con fachada beige y portones grises, rodeada de olivos y campos de cultivo

La tentación de adquirir terreno rústico para implantar una actividad industrial es recurrente entre promotores y empresarios en España. El precio por metro cuadrado de una parcela rústica puede ser hasta un 80% o 90% inferior al del suelo urbano consolidado de un polígono industrial. Sin embargo, la regla general del ordenamiento jurídico español (establecida en las distintas leyes del suelo autonómicas) es prohibitiva: en suelo rústico o no urbanizable no se permite la edificación industrial ordinaria.

Pese a esta restricción inicial, el marco legal contempla excepciones tasadas mediante procedimientos especiales de autorización urbanística. Construir una nave industrial en suelo rústico es viable únicamente cuando la actividad está directamente ligada a la explotación primaria (agropecuaria) o cuando es declarada de Interés Público o Utilidad Social por el ayuntamiento y la comunidad autónoma.

Marco legal del suelo rústico frente al suelo urbano

Para evaluar la viabilidad de un proyecto, es imprescindible comprender la clasificación urbanística del suelo según el Plan General de Ordenación Urbana (PGOU) o el Plan General Municipal de cada localidad:

  • Suelo Urbano Consolidado (Polígonos Industriales): Cuenta con todos los servicios urbanísticos (acometidas de agua, energía en alta/baja tensión, alcantarillado, accesos pavimentados y telecomunicaciones). La construcción de la nave industrial requiere únicamente la solicitud directa de la Licencia de Obras y Actividad mediante la presentación del proyecto técnico.
  • Suelo Rústico o No Urbanizable (SNU): Su destino legal es la preservación del medio natural, la explotación agrícola, ganadera, forestal o paisajística. Carece de dotación de servicios públicos e infraestructura. Cualquier edificación no vinculada al medio primario requiere una tramitación administrativa previa que puede prolongarse entre 12 y 24 meses sin garantía de aprobación.

Supuestos en los que SÍ es viable construir en suelo rústico

La legislación autonómica y municipal autoriza la implantación de edificación industrial en suelo no urbanizable bajo tres supuestos principales:

1. Naves vinculadas a la explotación agropecuaria o forestal

Son edificaciones cuya ubicación en suelo rústico es imprescindible por la propia naturaleza de la materia prima o de la producción:

  • Almacenes agrícolas, naves ganaderas e instalaciones de envasado de cosecha propia.
  • Bodegas, almazaras, plantas de transformación láctea o aserraderos forestales.
  • Naves para maquinaria agrícola y almacenamiento de insumos primarios.

2. Industrias que requieren aislamiento o un emplazamiento específico

Edificaciones que por su nivel de riesgo, peligrosidad o generación de ruidos/olores no son compatibles con la cercanía a cascos urbanos ni con polígonos industriales convencionales:

  • Plantas de gestión y tratamiento de residuos sólidos o peligrosos.
  • Depósitos de explosivos, pirotecnia o almacenamiento intensivo de sustancias químicas inflacionarias.
  • Plantas de valorización energética, biomasa o pequeñas instalaciones extractivas e industrias de cantera.

3. Proyectos declarados de Interés Público o Utilidad Social

Cualquier otra actividad industrial ordinaria que demuestre de forma fundamentada ante el Municipio y la Consejería de Medio Ambiente de la Comunidad Autónoma que genera un impacto socioeconómico positivo en el municipio (creación de empleo local, fijación de población en zonas rurales) y que no resulta viable o dimensionable dentro del suelo urbano existente.

Herramientas de tramitación: Proyecto de Actuación y Plan Especial

Cuando la nave no es estrictamente de uso agrícola convencional, la legalización previa del suelo exige someter el proyecto a un instrumento de ordenación urbanística especial.

La siguiente comparativa describe los dos procedimientos de autorización en suelo rústico habituales en las Comunidades Autónomas.

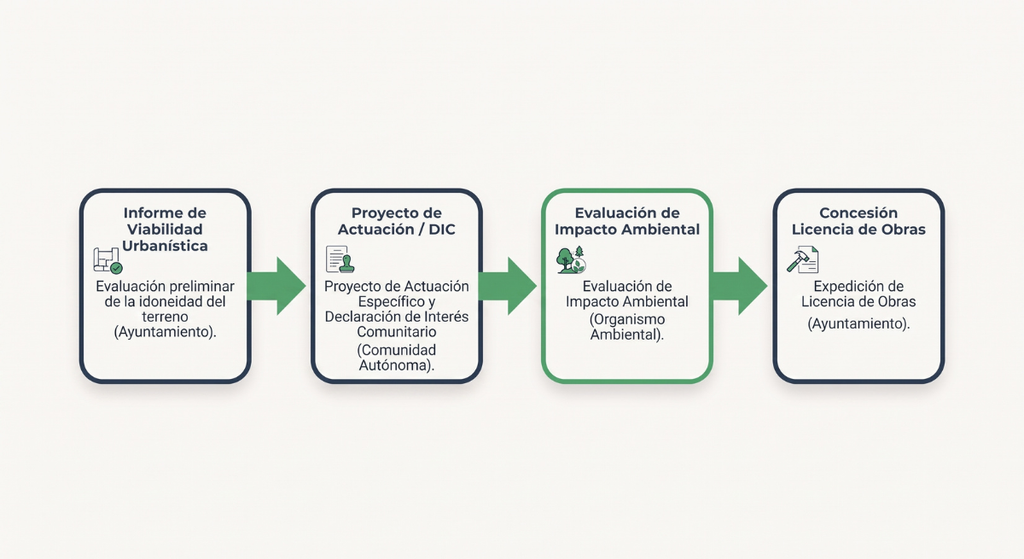

Esquema de cuatro fases unidas por flechas verdes: viabilidad urbanística, proyecto de actuación
En suelo rústico, el proyecto de actuación y la declaración de interés comunitario preceden a la licencia de obras.

Requisitos técnicos de edificación en suelo rústico

Si la actividad obtiene la resolución ambiental y urbanística favorable, la redacción del proyecto técnico de la nave industrial debe cumplir unas limitaciones físicas notablemente más estrictas que en suelo urbano:

  1. Ocupación máxima de la parcela: El porcentaje de terreno que se puede edificar es reducido. Suele fijarse entre el 2% y el 20% de la superficie total de la finca (frente al 60%-80% habitual en suelo urbano consolidado). Esto obliga a disponer de parcelas rústicas de gran extensión para construir una nave de superficie media.
  2. Retranqueos a linderos: Las distancias mínimas a los límites de la propiedad, caminos públicos o carreteras suelen situarse entre 10 y 25 metros, evitando la continuidad de edificación.
  3. Altura máxima y estética: Limitación de alturas (generalmente 1 o 2 plantas máximas, salvo requerimientos tecnológicos justificables de maquinaria) e integración paisajística mediante colores de fachada neutros y cubiertas inclinadas.
  4. Autoabastecimiento de infraestructuras y suministros: Al no existir red pública en la zona, el proyecto debe resolver de forma autónoma:
    • Agua potable y de proceso: Mediante pozo legalizado con concesión de la Confederación Hidrográfica o depósitos de almacenamiento.
    • Vertidos y depuración: Instalación de planta depuradora propia o fosa séptica homologada sin vertido directo al subsuelo.
    • Suministro eléctrico: Extensión de línea eléctrica en alta/media tensión a cargo del promotor o instalación fotovoltaica aislada con grupo electrógeno de apoyo.

Comparativa de viabilidad: Suelo Rústico vs. Suelo Urbano

Analizar la inversión global requiere valorar no solo la compra de la tierra, sino los costes indirectos de tramitación, servicios y obras de infraestructura.

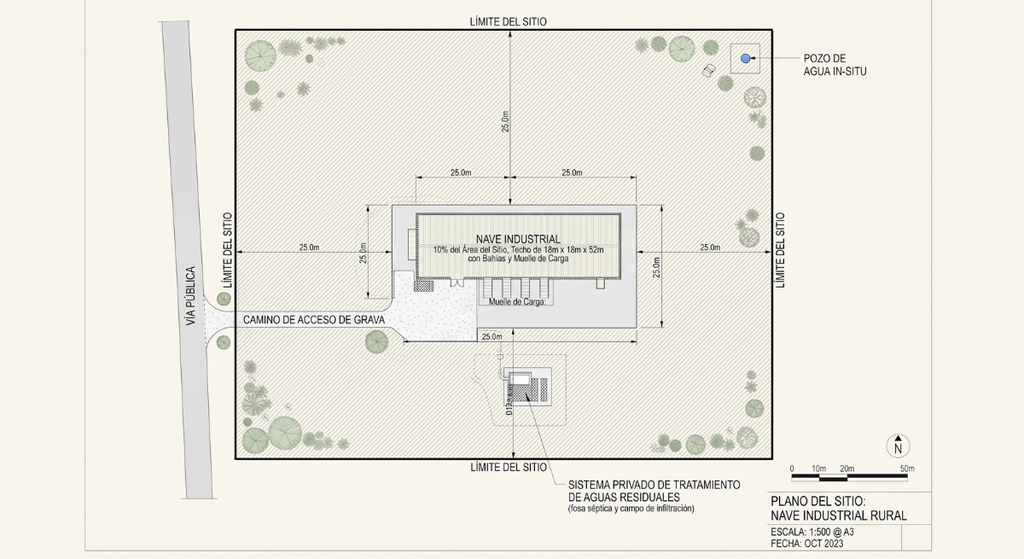

Plano de parcela rural con nave central, camino de grava, pozo y fosa séptica
En suelo rústico la nave guarda distancia a los linderos y resuelve agua y saneamiento en la propia parcela.

Pasos para iniciar la evaluación de viabilidad en suelo rústico

Antes de realizar ningún desembolso en la compra del suelo rústico o en la contratación de obras, se debe seguir el siguiente protocolo de precaución:

  1. Solicitar una Consulta Urbanística o Cédula de Propiedad: Tramitar una consulta formal en el departamento de urbanismo del Ayuntamiento solicitando por escrito la compatibilidad del uso previsto en la parcela catastral.
  2. Encargar un Informe de Viabilidad Previa: Un equipo de ingeniería analiza la Ley del Suelo Autonómica, la presencia de afecciones medioambientales (vías pecuarias, Red Natura 2000, zonas de protección de avifauna o cauces de agua de la Confederación Hidrográfica) y la viabilidad del enlace eléctrico.
  3. Condicionar el contrato de compraventa: Si se adquiere el terreno, es fundamental incluir en el contrato de arras una cláusula resolutoria que condicione la compra a la obtención de la aprobación definitiva del Proyecto de Actuación o Licencia Ambiental por parte de la Administración.

Afrontar la construcción de una nave industrial en suelo rústico requiere un análisis técnico-jurídico riguroso que evalúe si el ahorro inicial en el suelo compensa los plazos administrativos y la inversión en infraestructuras autónomas.

¿Has visto un error, un dato desactualizado o una errata? Avísanos y lo corregimos

Revisamos cada aviso. Si confirmamos el error, corregimos la página y actualizamos su fecha.

Revisado por el equipo de Navesen. Trabajamos cada día con constructoras, ingenierías y estudios que construyen naves en toda España. Esta guía es orientativa: para tu caso concreto, la última palabra la tiene el técnico que redacte tu proyecto. Quiénes somos.

En esta guía
¿Vas a construir una nave?

Te presentamos constructoras, ingenierías y agencias de suelo de tu zona. Calcula el precio de tu nave y te lo enviamos por email al momento.

O llámanos al 919 931 480 o escríbenos por WhatsApp.

Calcular el precio

¿Vas a construir una nave?

Te presentamos constructoras, ingenierías y agencias de suelo de la red que ya han trabajado en tu zona, y te ayudamos a entender cada propuesta antes de firmar.

  • Aunque aún no tengas parcela ni proyectoEmpezamos por lo que te falte.
  • El precio de tu nave, por email y al momentoCalcularlo no tiene coste ni compromiso.

Si lo prefieres, llámanos al 919 931 480 o escríbenos por WhatsApp.

  1. 1 Tu nave
  2. 2 Dónde y cuándo
  3. 3 Tu email
Tu nave
¿Para qué es?
¿De cuántos metros?

Nave industrial · unos 800 m²

Alto, cubierta, puertas y muelles los podrás afinar en el resultado; el precio sale con lo habitual.
